2K311043 水泥混凝土路面施工技术
一、混凝土配合比设计、搅拌和运输
(一)混凝土配合比设计
混凝土的配合比设计在兼顾技术经济性的同时应满足抗弯拉强度、工作性(流动性、粘聚性、保水性)、耐久性三项指标要求。(口诀:完工酒)
练习题:
1.下列指标中,不属于混凝土路面配合比设计指标的是()。(2016年二级真题)
A.工作性
B.抗压强度
C.耐久性
D.弯拉强度
答案:B
解析:混凝土的配合比设计在兼顾技术经济性的同时应满足抗弯拉强度、工作性、耐久性三项指标要求。谐称“完工酒"
(二)搅拌

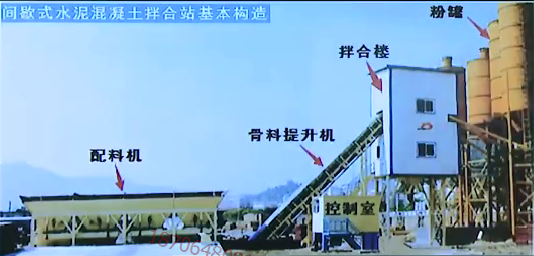

1、搅拌设备应优先选用间歇式拌合设备,并在投入生产前进行标定和试拌,搅拌按配料计量偏差应符合规范规定。
(三)运输
应根据施工进度、运量、运距及路况,选配车型和车辆总数。不同摊铺工艺的混凝土拌合物从搅拌机出料到运输、铺筑完成的允许最长时间应符合规定。
二、混凝土面板施工
(一)模板
(1)宜使用钢模板,钢模板应顺直、平整,每1m设置1处支撑装置。如采用木模板,应质地坚实,变形小,无腐朽、扭曲、裂纹,且用前须浸泡,木模板直线部分板厚不宜小于50mm,每0.8~1m设1处支撑装置;弯道部分板厚宜为15~30mm,每0.5~0.8m设1处支撑装置,模板与混凝土接触面及模板顶面应刨光。模板制作偏差应符合规范规定要求。
(2)严禁在基层上挖槽嵌入模板;模板安装检验合格后表面应涂隔离剂,接头应粘贴胶带或塑料薄膜等密封。
(二)钢筋设置
钢筋安装后应进行检查,合格后方可使用;传力杆安装应牢固、位置准确;胀缝传力杆应与胀缝板、提缝板一起安装。
说明:提缝板是在水泥混凝土路面施工时要预留胀缝,胀缝的下部用胀缝板填充,胀缝上部填充提缝板,在混凝土收面后把提缝板轻轻提出。
(三)摊铺与振动
(1)三辊轴机组铺筑混凝土面层时,辊轴直径应与摊铺层厚度匹配,且必须同时配备一台安装插入式振捣器组的排式振捣机;
三辊轴机组的用途:
①振动辊:能够表面振动;
②驱动辊:能够匀速推进并挤压成型;
③甩浆辊:能够高速转动甩浆。主要功能:振实、提浆和整平(四辊轴强化了摊铺功能)。
三辊轴整平机选型:轴径越大,相同转速时离心加速度越大,越容易离析;相同振动力条件下有效作用深度越小,下部难以有效密实。因此厚度较大时宜选用直径较小、转速较低的振动轴,其摊铺能力反而更强,密实成型效果更好。(板厚200mm以上宜采用直径168mm的辊轴;桥面铺装或厚度较小的路面可采用直径为219mm的辊轴)。轴长宜比路面宽度长出600~1200mm。振动轴的转速不宜大于380rpm。
当面层铺装厚度小于150mm时,可采用振捣梁;当一次摊铺双车道面层时应配备纵缝拉杆插入机,并配有插入深度控制和拉杆间距调整装置。
振实过程中从侧模预留孔手工插入纵向施工缝拉杆。
拉杆插入机在中间纵缝插入拉杆。
(2)采用轨道摊铺机铺筑时,最小摊铺宽度不宜小于3.75m,并选择适宜的摊铺机;轨道摊铺机应配备振捣器组,当面板厚度超过150mm,坍落度小于30mm时,必须插入振捣;轨道摊铺机应配备振动梁或振动板对混凝土表面进行振捣和修整,使用振动板振动提浆饰面时,提浆厚度宜控制在(4±1)mm;面层表面整平时,应及时清除余料,用抹平板完成表面整修。
(3)混凝土面层分两次摊铺时,上层混凝土的摊铺应在下层混凝土初凝前进行,且下层厚度宜为总厚的3/5;混凝土摊铺应与钢筋网、传力杆及边缘角隅钢筋的安放相配合;一块混凝土板应一次连续浇筑完毕。
(四)接缝

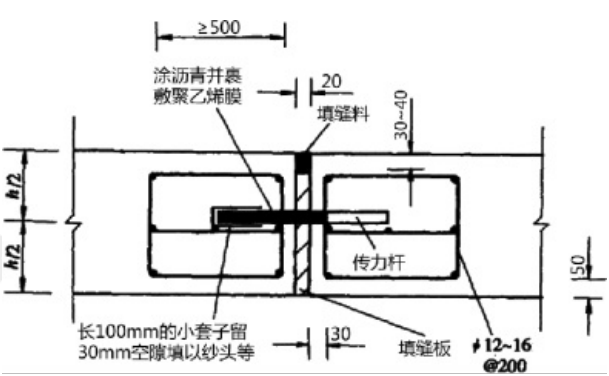

(1)普通混凝土路面的胀缝应设置胀缝补强钢筋支架、胀缝板和传力杆。胀缝应与路面中心线垂直;缝壁必须垂直;缝宽必须一致,缝中不得连浆。缝上部灌填缝料,下部胀缝板和安装传力杆。
练习题:
1.关于普通混凝土路面胀缝施工技术要求,错误的是()(2017年二级真题)
A.胀缝应与路面中心线垂直
B.缝壁必须垂直
C.缝宽必须一致,缝中不得连浆
D.缝上部安装胀缝板和传力杆
答案:D
解析:缝上部灌填缝料,下部胀缝板和安装传力杆
(2)传力杆的固定安装方法有两种。

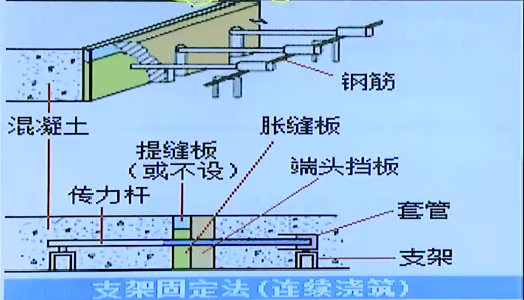

一种是端头木模固定传力杆安装方法,宜用于混凝土板不连续浇筑时设置的胀缝。传力杆一半以上长度的表面应涂防黏涂层。

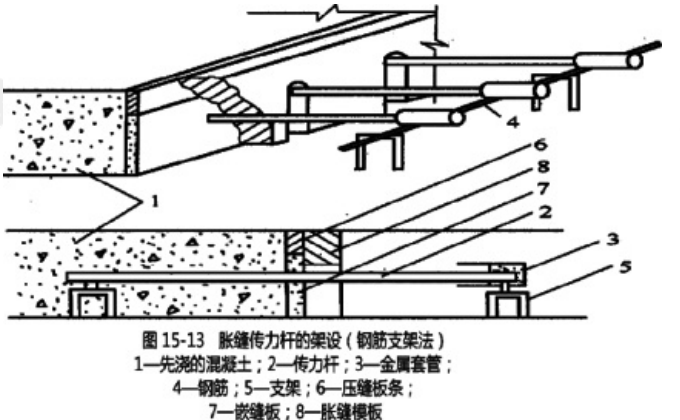

另一种是支架固定传力杆安装方法,宜用于混凝土板连续浇筑时设置的胀缝。
(3)横向缩缝采用切缝机施工,宜在水泥混凝土强度达到设计强度25%-30%时进行,宽度控制在4-6mm,切缝深度:设传力杆时,不应小于面层厚度的1/3,且不得小于70mm;不设传力杆时不应小于面层厚度的1/4,且不应小于60mm。混凝土板养护期满后及时灌缝。
(4)缝料充满度应根据施工季节而定,常温施工时宜与板面相平,冬期施工时缝料应填为凹液面,中心宜低于板面1~2mm。填缝必须饱满均匀、厚度一致、连续贯通,填缝料不得缺失、开裂、渗水。填缝料养护期间应封闭交通。
(五)养护
混凝土浇筑完成后应及时进行养护,可采取喷洒养护剂或保湿覆盖等方式;在雨天养护用水充足的情况下,可采用保温膜、土工,毡、麻袋、草袋、草帘等覆盖物洒水湿养护方式,不宜使用围水养护;昼夜温差大于10℃以上的地区或日均温度低于5℃施工的混凝土板应采用保温养护措施。
养护时间应根据混凝土弯拉强度增长情况而定,不宜小于设计弯拉强度的80%,一般宜为14-21d。应特别注重前7d的保湿(温)养护。
(六)开放交通
在混凝土达到设计弯拉强度40%以后,可允许行人通过。混凝土完全达到设计弯拉强度后,方可开放交通。
